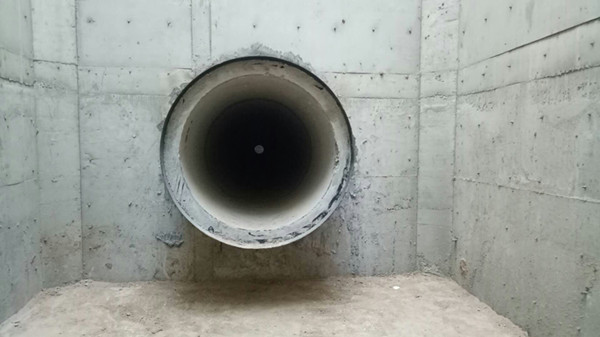

11月22日,隨著最后一節混凝土管頂進到位,西站路(西三環輔道-西站北街)高壓線路穿越隴海鐵路防護涵工程實現全線貫通。這是繼今年4月23日西站路電力隧道工程全線貫通后,該工程建設取得的又一重大階段性成就。
該防護涵工程位于西站路與秦嶺路交匯處西南側,共計22根110KV高壓電纜下穿越隴海線5條鐵路線,自北向南依次為隴海上行線、隴海下行線、鄭西客專聯絡線上行線、鄭西客專聯絡線下行線、二砂廠專用線,外設直徑1.5m鋼筋混凝土防護涵。由于地處三環內鬧市區,工程施工需征遷部分村集體土地、移除50余棵綠化樹,涉及的利益方眾多且難以協調,無理取鬧、阻工現象經常發生,給征遷工作帶來巨大挑戰。在市政府的大力支持和轄區政府的組織協調下,我方組織精兵強將多方協調,全力推動,通過安排專人負責、24小時蹲守等辦法,克服重重困難,終于推動工程于9月10日開工建設。
施工過程中,全體建設人員開啟“5+2”、“白加黑”模式,攻克一系列工程設計、施工技術難題,合理配置各項資源,全力保障工程建設工作穩步向前推進,有效確保了進度、安全、質量目標的全面實現。
